二、适用范围
● 各种机械、电气设备(重型设备、高精度磨床)、高往复荷载(如汽轮机、磨煤机、滚轧机、轧石机等)的无垫板安装。
● 钢结构安装工程。柱基、岩基灌浆固定,框架结构接头的锚接;
● 土木结构物修补加固(桥梁、道路、铁路、隧道、水坝等混凝土结构);
● 建筑结构物修补加固(梁、柱、板、强断面修复、涂装修补);
● 混凝土修补,特别适合使用于仰面及垂直面,特殊构造修补。

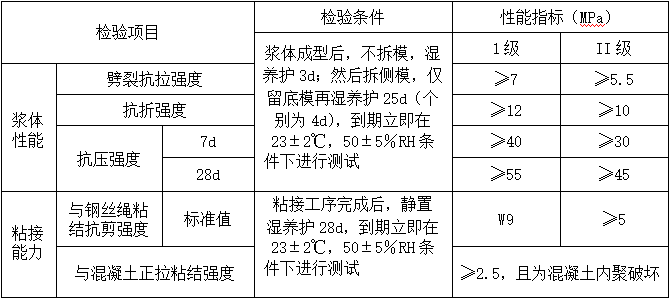

三、性能指标

符合:GB50728-2011《工程结构加固材料安全性鉴定技术规范》
施工温度:5~40℃
用水量:3.5~4.0L/袋
包装:25kg/袋,防潮纸袋
储存期:6个月
四、施工流程
1.基础处理
● 将所需修补部位疏松物凿除,用钢丝刷将所修补部位的疏松物、浮灰、油污、铁锈等,清理干净。不应有起砂、空鼓、裂缝等现象。
● 将光滑的基面用工具凿成粗糙面,确保修补层粘结牢固。
● 应对外露锈蚀钢筋进行除锈。
● 用水冲洗需修补部位,确保修补面洁净。
● 铺设2mm菱形钢板网片或钢筋网片。
2.喷涂或涂刷底涂
● 底涂用水量(底涂干料:水为1:0.20~0.30)
● 底涂加水后必须搅拌均匀,不能有未搅拌散的小颗粒。
● 施工前,用清水润湿需修补部位,确保无明水。
● 用喷枪将搅拌均匀的底涂喷涂在混凝土表面和钢筋表面,确保表面无遗漏。待底涂固化后进行下一工序。
3.操作施工说明
(1)搅拌
● 用水量: 在满足施工稠度的条件下,每袋(25kg装)用水量可在4.5-5.5kg范围内调整;
● 流程:先将搅拌桶润湿,然后向桶内加入规定量的水,再将约一半料(12.5kg)倒入桶内,用低速电动搅拌器(转速550转/分钟)搅拌约60s,最后将剩下的一半倒入一起搅拌,搅拌时间从开始投料到搅拌结束一般控制在180s之内;
● 搅拌注意事项:搅拌时,叶片应沿桶周边上下左右缓慢移动,以使桶底和桶壁粘附的料得以充分搅拌,搅拌叶片不得提至浆料液面之上,以免空气带入;
● 配好的浆料应保证在半小时内用完。
(2)手工批刮
● 首层修补厚度控制在3mm左右用抹刀压实。
● 修补缺陷部位一次施工厚度宜2cm以内。超过此厚度,建议分层施工,第一层施工2~3小时,方可进行第二层批刮。
● 搅拌好的修补砂浆浆料宜在1小时用完。
● 修补后3小时左右应对表面进行收光。
(3)喷涂砂浆
● 搅拌修补料时请按厂家提供的水量范围加水搅拌(建议采用机械搅拌),物料必须搅拌均匀,搅拌时间约5分钟。当物料搅拌均匀后须放置5分钟再使用。
● 采用砂浆泵进行喷涂施工。
● 一次施工厚度宜控制在2cm以内。超过此厚度,建议分层施工,第一层施工完毕2~3小时左右,方可进行第二层喷涂。最后一层宜控制在1cm以内。
● 每层喷涂完毕后须进行压实整平。
(4)养护
● 施工后,表面指触干燥后,应进行喷雾养护或覆盖草帘、麻袋等保持潮湿。养护温度15℃以上为宜;有条件时可定时洒水于表面。养护时间7天以上。
NEWS INFORMATION
2026-03
在房屋加固的过程中经常会用到的加固方法就是植筋加固,在进行植筋加固时,植筋胶是必不可少的加固材料,武汉植筋型结构胶在加固中起着重要的作用。当建筑加固时,对于植筋胶是有一定要求的,因为植筋胶是加固施工过程中的重要因素。植筋型结构胶不仅要质量好,而且还与其他增强型材料一起使用。只有这样才能保证房屋加固的质量。那么如何选择合适的植筋型结构胶?植筋胶的性能强度是购买时不可忽视的因素,由于市场上有很多劣质植
2026-03
植筋加固法就是说在原来钢筋混凝土上打孔,引入武汉植筋型结构胶,将建筑钢筋插进打孔内,根据植筋型结构胶的粘合钢筋锚固力使混泥土孔边和建筑钢筋外表层产生坚固的粘合钢筋锚固力,借助建筑钢筋出色的抗拉强度,提升原来预制构件的载荷力。植筋型结构胶工程施工生产流程:植筋型结构胶的挑选:应挑选具备高强度的钢筋锚固结合性,高抗拉强度和高承载能力的环氧树脂耐候胶,迅速承重,抗震等级、耐冲击、耐疲惫、抗寒湿脆化、抗强
2026-03
注射式植筋胶改性环氧类结构胶粘剂,产品强度高,特别是钢与钢抗拉、钢与混凝土的粘接强度性能好。利用粘钢胶将钢板与钢筋混凝土新旧建筑物受拉构件紧密地粘结在一起,能够显著地提高结构的强度和刚度,并且具有操作方便,施工快速,成本低,不占使用空间,受载时间快等优点。注射式植筋胶产品性能:强度高,粘结性能更强,触变性优,立面、仰面施工不流淌抗老化、抗冻融、耐介质(酸、碱、水)性能好、耐腐蚀,抗震性能优具有常温
2026-03
对于武汉注射式植筋胶来说,它主要是在建筑工程中使用的比较多,并且在使用时也都有着很好的性能优势,能够很好的满足我们的日常需求。那么对于这种材料来说,它所使用的方法有哪些呢?下面就为大家介绍下,主要分为以下几个步骤:第一、在使用时,需要对其进行打孔标定处理,主要也就是需要在材料使用之前,对相应的材料外观上进行打孔处理,需要注意的是它所打孔的位置需要和前期所设计的大小相符合,防止在后期使用时影响材料的
